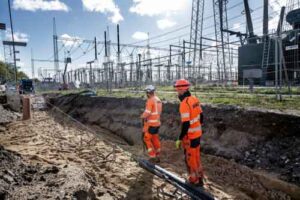

Efter halvandet års intensivt grave- og boringsarbejde har Energinet nu lagt det sidste kabel i jorden på Vestkystforbindelsen.

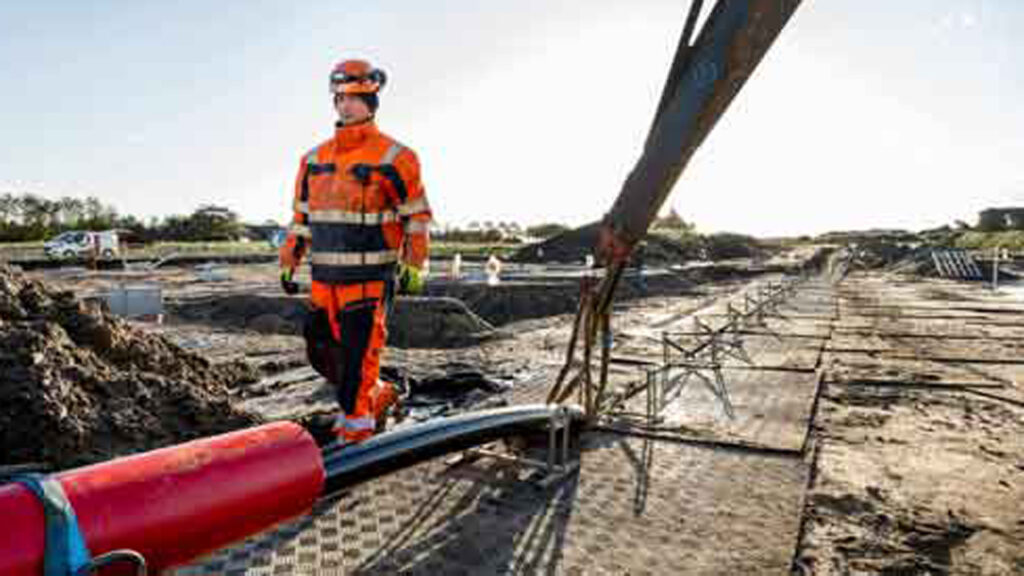

Det skete ved Skjern Å, hvor projektets mest krævende etape blev gennemført: 12 underboringer på hver næsten én kilometer – de længste i hele anlægsarbejdet. Kabellægningen her har været udfordret af skybrud, regnmættet jord og højtstående grundvand, men med installationen under Skjern Å er kabeldelen officielt afsluttet.
De resterende arbejder består primært af reetablering af marker og terræn, samt de sidste muffesamlinger, der færdiggøres frem til februar 2026. Vestkystforbindelsen, der kombinerer 400 kV luftledninger med 26 km jordkabler, forventes at være klar til idriftsættelse i foråret 2026.
Læs hele Energinet’s artikel om Vestkystforbindelses-projektet her
